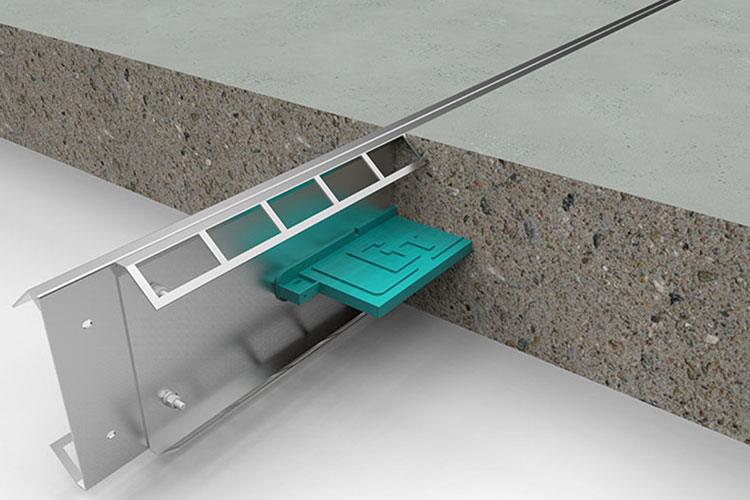

随着建筑地坪行业的不断发展以及人们对地坪外观、耐久性要求的不断提高,铠甲缝装置在施工中的应用日益普遍。由于铠甲缝施工质量直接关系到整个工程的美观度和安全性,所以,在实际安装的过程中,非常有必要规范操作,并加强质量方面的控制。下面我司将结合多年从业经验,简单探讨下铠甲缝施工不规范的严重后果,并提出正确方法以供参考。
铠甲缝装置安装的时候对于施工的先后顺序,施工的设备以及施工时的操作都有很严格的要求。如果没有按照这些要求来就会很容易在安装过程中出现问题,而且在地坪日后的使用过程中,这些安装不规范的铠甲缝也会加剧地坪的损坏,使用寿命也就相应缩短了不少。所以为了保障铠甲缝的正常使用以及地坪的耐久性,在安装时定要按照规范来操作。工拓建筑科技建议,铠甲缝的安装尽量选择专业的厂家技术指导或专业的团队来施工,这样不仅能够缩短工期,而且施工效率及质量都大幅提升,施工成本相对而言也比较低,更重要的是可有效避免施工中的问题,减少不必要的经济损失。
那么,铠甲缝装置施工的规范流程到底是怎样的呢?具体的步骤如下:
1.地基垫层:做地基垫层时,要按照图纸要求,尽可能的精确水平;在订购铠甲缝时要考虑地基垫层的平整度和水平,通常高度会比地坪混凝土厚度小10mm-40mm。
2.标识位置:必要的平面布置图、位置以及高度应该要密切跟进,按图在地坪施工现场使用经纬仪放线,用拉线标识铠甲缝的位置。
3.开始安装:
(1)首先安装交叉连接处,然后依次从交叉连接处、墙体或柱脚隔离处进行安装。交叉连接时把两根缝互相搭接相连,在搭接处使用定位弹簧开口销、易断塑料螺栓和螺母进行固定安装。如果是从墙或柱子处安装,要预留相应的空位以便能够容纳可压缩隔离泡沫材料;
(2)根据放线位置,正确安装铠甲缝,调节好高度,连接处水平度,可以用激光或光学水准仪进行测量。竖向垂直度可以用水平尺横向放置扁钢上表面进行检查确认;
(3)铠甲缝可以用短钢筋进行固定,通过把短钢筋打入地基,与连接的栓钉相连,短钢筋大约要打入地基300mm,直径12mm-16mm。每根3米长标准缝需要4个点进行固定,固定用短钢筋只能在铠装缝产品的一边均匀安装(第一次浇注的相反边)。短钢筋应该以竖直与倾斜方向(竖向夹角30°)交替打入地基,采用三角形获得牢固的安装效果,然后与栓钉端部相连;如果在固定短钢筋的铠甲缝另一边进行第一次浇注,那么可以在第二次浇注这一边之前移除或切割掉固定用的短钢筋(固定使命已经结束),以防止产品与地基锁死而不能自由滑动,避免裂缝产生。另外短钢筋与锚固栓钉相连时不能高出栓钉的水平。之后的铠装缝连接可以按照相同的方式,安装时前后相邻的连接件顶部扁钢不能相互接触,预留1-2mm间隙以便能够容许连接件的纵向伸缩移动。每一条纵缝或横缝,安装到底时要根据实际长度切割。墙或柱子距离倒数第二根铠装缝的间距,在考虑了隔离泡沫材料的厚度时进行实际丈量,然后把终端的那根按照实际长度切割,按照同样方法固定;
(4)当地基需要安装保温隔热层时短钢筋固定法不适用,替代方法可以用新鲜混凝土固定块,按照断续的方式,对交叉连接件和标准件进行固定,保障产品的位置和水平高度要控制好,可用辅助支撑。混凝土高度块应放置在连接件的中心,或者按照每米一个的方式。混凝土固定块在凝固后须要能够支撑铠甲缝,能够保障在地坪浇注和抹面时不会移动,混凝土固定块应该做成锥形,高度要达到棱角保护扁钢的一半高度处,在混凝土固定块充分凝固后,地坪浇注前把辅助支撑移除;
(5)浇注混凝土:当铠甲缝固定到位后,地坪浇注就可以开始进行,混凝土要浇注到棱角保护扁钢的上表面齐平。浇注时要保障传力板周围和鞘套周围的振捣密实,防止空气陷入和出现蜂窝现象。可以采用振动棒对传力板周围进行专门的振捣。【具体可参考《铠甲伸缩缝VS其他接缝,有何区别?》的相关内容】
要知道,铠甲缝装置施工质量直接关系到工程效益和工程的耐久性,所以,施工方务必要加强对施工过程的监督,完善质量控制方案,对施工中常见的问题加以防范和控制,保障施工质量达到设计标准,从而打造出高质量水平的地坪工程。
